Atomhivatali hiba a Paks II építkezésén: bírság és kérdések

által Mate
Atomhivatali hiba a Paks II építkezésén: bírság és kérdések

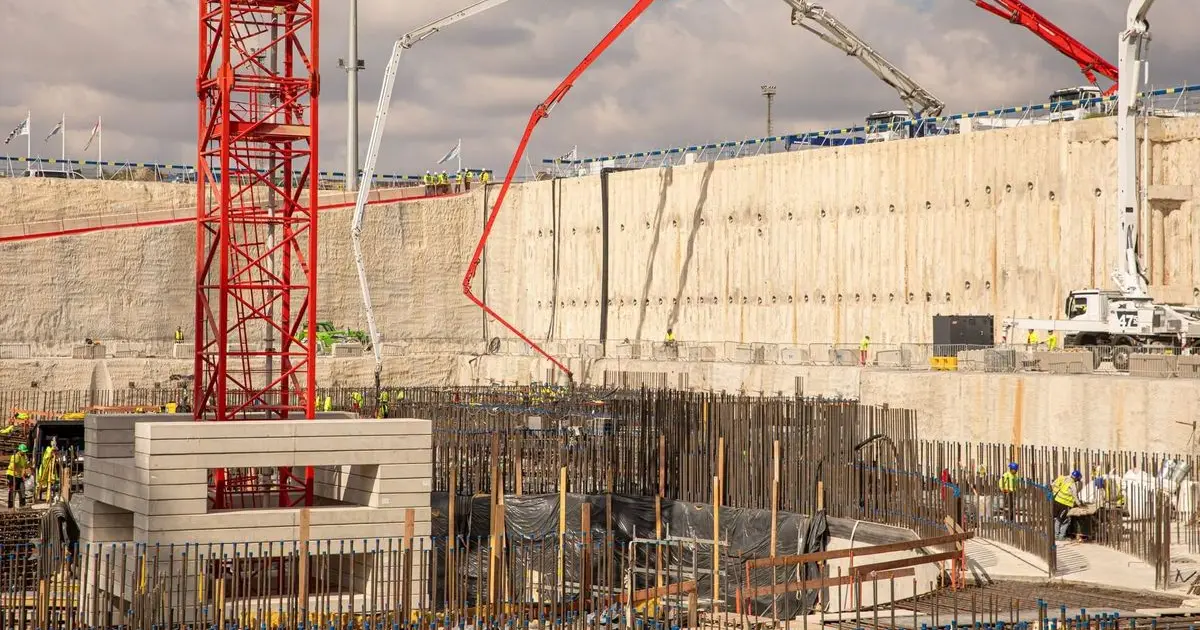

Bírságot kapott a Paks II. a szabálytalan betonozás miatt, de folytatódhat az építkezés

Az Országos Atomenergia Hivatal (OAH) határozata szerint fennmaradhat és tovább épülhet a paksi 5. blokk biztonsági épülete, azonban a beruházó Paks II. Zrt.-nek 1,65 millió forint építési bírságot kell fizetnie. Az épület alaplemeze ugyanis az építészeti-műszaki dokumentációtól eltérően épült meg.

Az OAH a beton alaplemez fennmaradását feltételek nélkül engedélyezte, az épület továbbépítéséhez és a liftek beszereléséhez viszont tizenöt, alpontokkal tagolt feltételt szabott, amelyek tűz- és érintésvédelmi jellegűek.

A munka folytatásához további jóváhagyásokra is szükség van. A Belügyminisztériumhoz tartozó OKF öt vízügyi és vízvédelmi követelmény teljesítéséhez kötötte a saját jóváhagyását, többek között arról is rendelkezve, hogy hol nem szabad karbantartani a munkagépeket. Nem támasztott viszont új kikötést a népegészségügyi szempontból érintett Tolna Vármegyei Kormányhivatal, a bányászati oldalról eljáró Szabályozott Tevékenységek Felügyeleti Hatósága, a légi biztonság szempontjából megkérdezett Közlekedési és Beruházási Minisztérium, illetve a Honvédelmi Minisztérium illetékes főosztálya, valamint a Baranya Vármegyei Kormányhivatal illetékes főosztályai sem. A biztonsági épület építési engedélye 2032. augusztus 25-ig hatályos.

Műszaki eltérés az alaplemeznél

Az OAH 2022. augusztus 30-án engedélyezte az épület két lifttel történő megépítését. A mostani határozat indoklásából kiderül, hogy a Paks II. Zrt. 2026. június 30-án kérte a biztonsági épület fennmaradási és továbbépítési engedélyét, amely alapján közigazgatási hatósági eljárás indult. Az OAH szakemberei a beruházás helyszínén április 23-án tartott ellenőrzésük során megállapították, hogy az elkészült vízszigetelést védő betonréteg felső síkja –22,300 méter, ami nem azonos az engedélyezett műszaki dokumentációban szereplő –15,100 méterrel. Emiatt az építkezés jogszerűtlennek minősült.

Az OAH ugyanakkor megállapította, hogy így is fennállnak a már megépített építmény fennmaradásának feltételei, ezért felszólította az ügyfelet a fennmaradási engedély kérésére. A Paks II. Zrt. ezt június 30-án megtette, és kérte a változással érintett szerkezetek továbbépítésének engedélyezését is. A módosítás célja a nukleáris sziget közös alaplemezében a lokális feszültséggyűjtő terület kiegyenlítése, ezáltal az átfogó merevség javítása, valamint a repedéstágassági követelményeknek való megfelelés a többletvasalással.

Két hiánypótlás-kérést és azok teljesítését követően az OAH a szeptember 29-i helyszíni szemléjén megállapította, hogy a kérelem mellékleteként benyújtott építészeti-műszaki dokumentáció tartalma már megfelel a valóságnak.

Az átvilágítás eredményére vár a döntés

Az áprilisi kormányváltás óta nyitott a két új, egyenként 1200 megawattos paksi atomblokk sorsa. A beruházás átvilágítása folyamatban van, részeredményeket még nem közöltek. Kapitány István gazdasági és energetikai miniszter az év végéig ígérte a munka lezárulását. A lehetőségek skálája egyelőre széles: felmerült a projekt teljes leállítása, más kivitelező általi befejezése vagy újrakezdése, de az eredeti fővállalkozóval, módosított feltételekkel történő megvalósítás mellett is hangzanak el érvek.

A beruházással szembeni bizalmatlanság egyik fő oka az átadás legalább tízéves késése, a másik az építkezés költségeinek megkétszereződése, és részben az utóbbival összefüggésben harmadikként visszaéléseket is említenek. Az az érv ugyanakkor nem állja meg a helyét, hogy a megújuló alapú energiatermelés és a paksi üzemidő-hosszabbítás feleslegessé tenné a Paks II. beruházást, mivel az időjárásfüggő erőművek ipari energiatárolók bevetésével sem képesek folyamatosan nagy mennyiségű villamos energiát adni, Magyarország pedig tartósan és erősen áramimportfüggő.
