Kis trükkel hamarabb indulhat a magyar gázerőmű, ami segít kiváltani Paksot

által Mate
Kis trükkel hamarabb indulhat a magyar gázerőmű, ami segít kiváltani Paksot

Kis trükkel hamarabb üzembe helyezhető a mátrai gázerőmű

Olyan műszaki megoldásról egyeztet a mátrai gázerőmű kivitelezője és beruházója, amely révén a tervezettnél hamarabb üzembe helyezhető az 520 megawattos létesítmény. A tervről Németh Tamás, a kivitelező konzorciumhoz tartozó Status KPRIA vezérigazgatója beszélt.

Egyeztetések a bypass kéményről

A konzorcium megvizsgálta, hogy az Olaszországban gyártás alatt álló turbina miként állítható üzembe a teljes erőmű elkészülte előtt. A megoldás egy ideiglenes bypass kémény lehet, amely által a gázturbina önállóan is működésbe hozható. A lehetőségről a kivitelező a beruházó MVM-mel egyeztet. A kivitelező oldaláról nincs akadálya annak, hogy a turbina érkezését és üzembe helyezését előrébb hozzák, de a végső döntést a megrendelő, illetve az állam hozza meg.

Ansaldo Energia GT26 turbina

A blokkba egy Ansaldo Energia GT26 típusú gázturbina kerül, amely részben zöldhidrogént is tüzelhet. Németh Tamás elmondta, hogy a projekt eddigi négy mérföldkövéből hármat a tervezett határidő előtt teljesített a kivitelezői konzorcium.

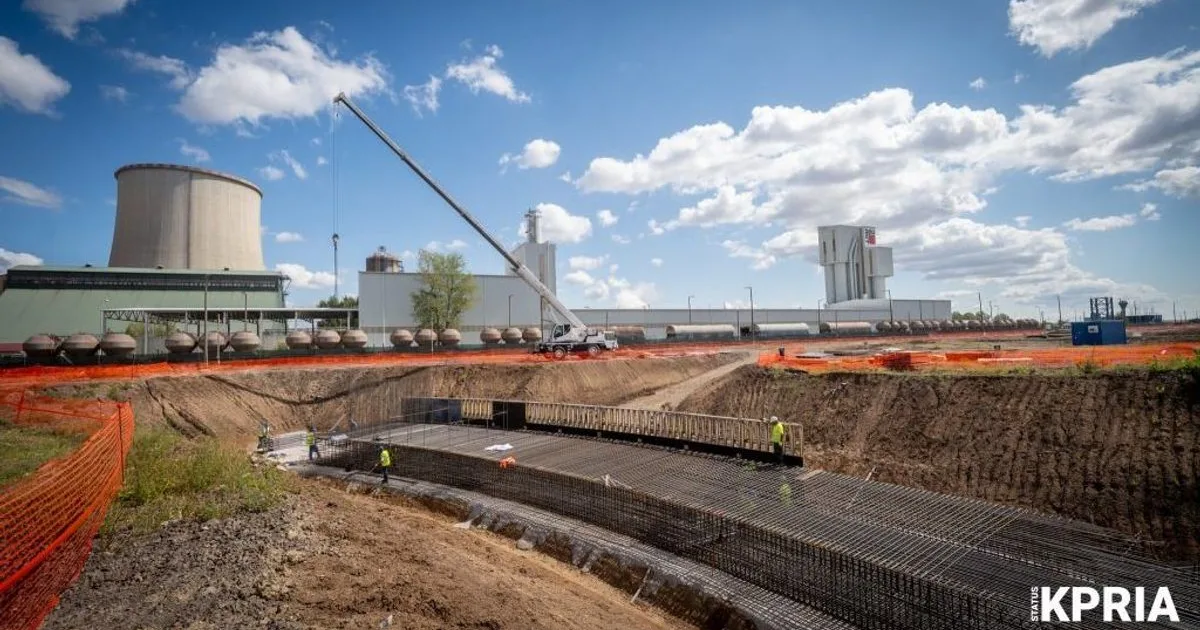

Mélyépítési munkák Visontán

Visontán már elkészültek az első fontos mélyépítési feladatok, alapozzák a turbinaszigetet és a hűtőtornyot, ennek során mintegy kétszáz 25 méter hosszú cölöpöt vernek le. A következő nagy lépés a mélyépítés lezárása lesz, miközben megkezdődik a 130 méter magas hűtőtorony szerkezeti kialakítása. Jövőre a magasépítés és a technológiai munkák kerülnek előtérbe.

Rugalmasság és kapacitás

A mátrai kombinált ciklusú gázturbinás erőmű (CCGT) rugalmassága és kapacitása miatt is igazi ütőkártyává válhat az idei paksi haváriához hasonló helyzetekben. Augusztus elején a Duna alacsony vízállása következtében közel nullára kellett csökkenteni a Paksi Atomerőmű termelését. Emiatt vissza kellett fogni az ország áramfelhasználását, üzembe kellett helyezni a rendelkezésre álló kapacitásokat, és növelni az áramimportot. Az 520 megawattos visontai CCGT mellett épül az MVM Tisza Erőmű területén két 500 megawattos CCGT is.

Hazai beszállítók

A kivitelező konzorciumot a Status KPRIA Zrt. mellett a West Hungaria Bau Kft. és az egyiptomi Elsewedy Power System Projects alkotja. Az építészeti és mélyépítési feladatokat kizárólag magyar cégek végzik, továbbá a technológiai munkáknál is elsősorban hazai vagy magyarországi bázissal rendelkező vállalkozásokat preferálnak. A hűtőtornyot például az MVM EGI Zrt. építi, a transzformátort a Ganz Transzformátor gyártja Tápiószelén. A mélyépítési, alapozásban és szerkezetépítésben szintén magyar vállalkozások vesznek részt.

Tervezett átadás

A mátrai blokk átadását 2029-re tervezik. Korábbi információk szerint az erőmű 2028-ra készülne el, 2029-ben már a kereskedelmi üzemet indítanák. Júniusban a beruházó MVM Zrt. még arról tájékoztatott, hogy a tervek szerint az idén elkészülnek azok a kiviteli tervek, amelyek alapján megkezdődhet a kivitelezés, így az év végére a megvalósítás is láthatóvá válhat.

További projektek

A szintén a Mészáros csoporthoz tartozó Status Energy Skopje d.o.o. részt vesz Észak-Macedónia energiarendszerének továbbfejlesztésében, Csehországban pedig bejutott a cég a második fordulóba a CCGT-erőmű közbeszerzési eljárásában. A Status KPRIA tavaly Litéren átadott egy nátrium–kén (NaS) technológián alapuló energiatárolót 750 kW teljesítménnyel és 4350 kWh kapacitással.
